Lancement réussi pour la turbine de l’EPR Flamanville

Publié le 18 février 2020 - Mis à jour le 28 septembre 2021
turbine_edf_alexis_maurin

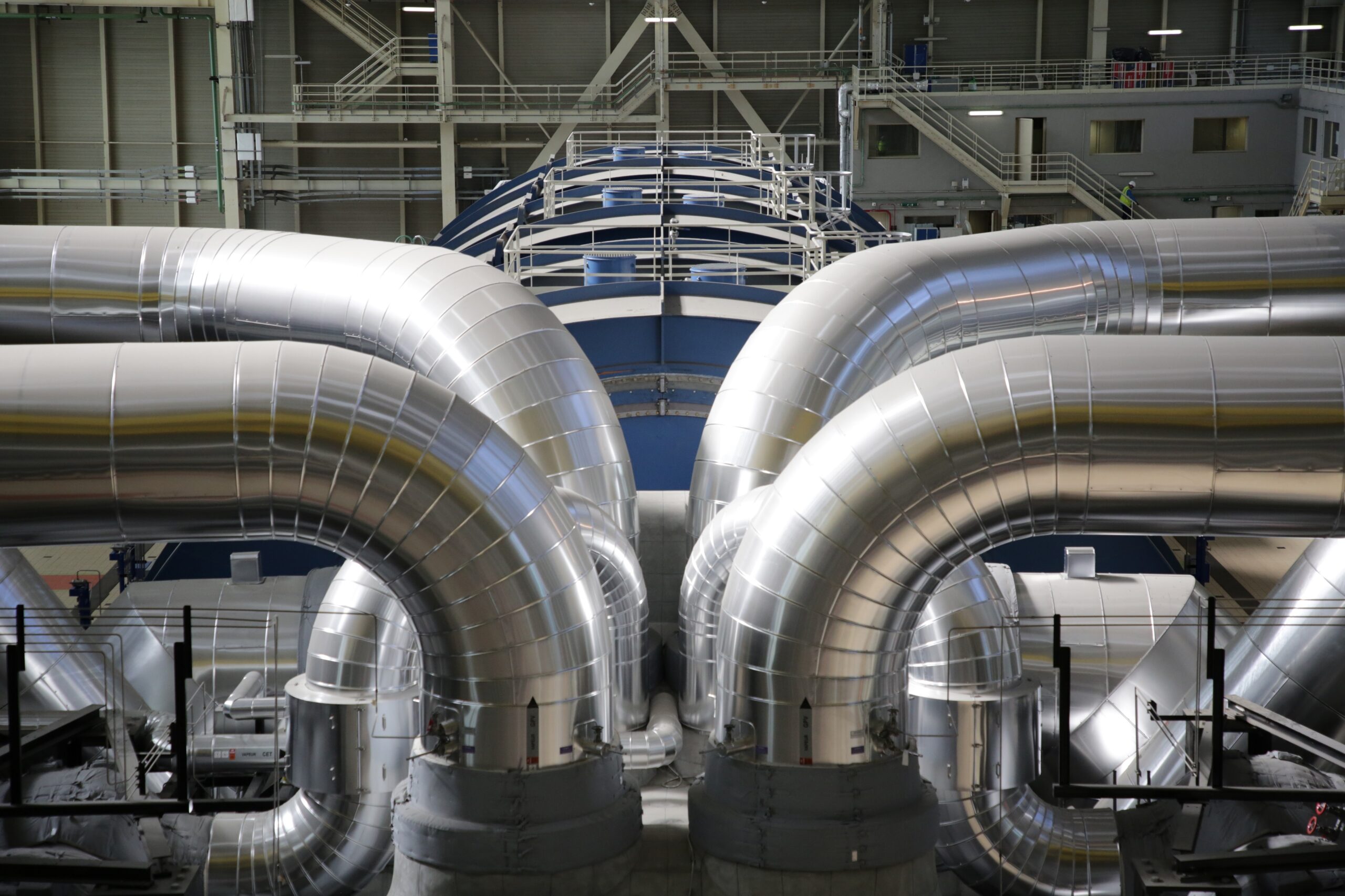

Le site de Flamanville 3 a franchi une étape historique le 8 février 2020. Dans le cadre des essais à chaud, la turbine de l’EPR, Arabelle, a été lancée à 1500 tours/minute.

Les essais à chaud désignent la répétition générale du fonctionnement de la centrale avant le chargement du combustible. Ils ont débuté le 21 septembre 2019 avec le remplissage en eau du circuit primaire et arrivent à leur terme avec les contrôles de la turbine en fonctionnement.

Le samedi 8 février, l’opération a commencé à 9h, une heure plus tard la turbine atteignait les 250 tours/minute puis le double à 10h45 et enfin les 1500 tours/minute à 11h40.

A chaque palier de nombreux contrôles ont été réalisés afin de s’assurer du bon fonctionnement de la turbine de 1770 MW. Plus de 50 salariés d’EDF et de General Electric (GE) ont été mobilisés pour le lancement de la turbine basse pression prénommée Arabelle et construite par la branche énergie d’Alstom, racheté par GE en 2014.


Le 17 février, les essais à chaud de Flamanville 3 se sont achevés avec plus de 1 000 essais réalisés, soit plus de 10 000 critères de conception testés.



La rédaction – Turbine de l’EPR Flamanville – © EDF – Alexis Maurin
